潮新闻关注|进度条已刷新!青田这个“超级电站”预计2029年底投产


近日,浙江青田抽水蓄能电站项目现场呈现一派热火朝天的建设景象,各个施工区段同步发力,项目建设正全力跑出“加速度”。

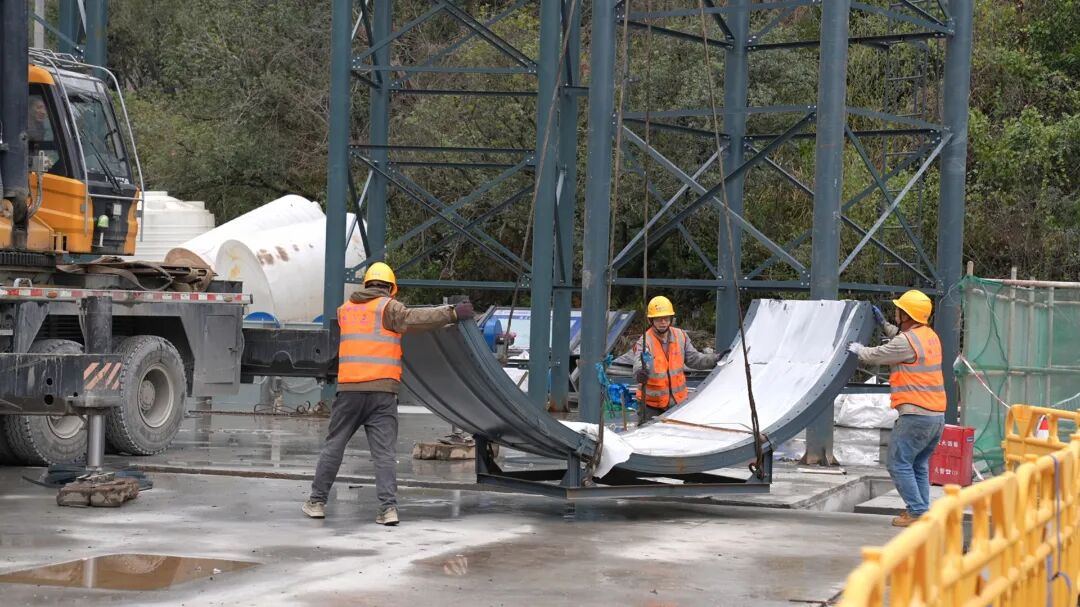

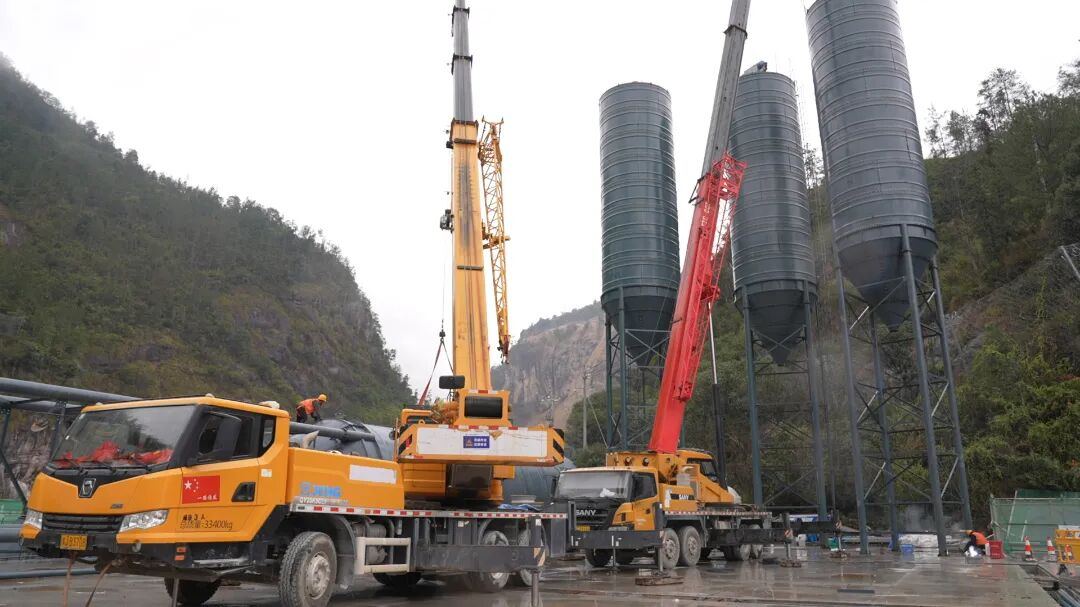

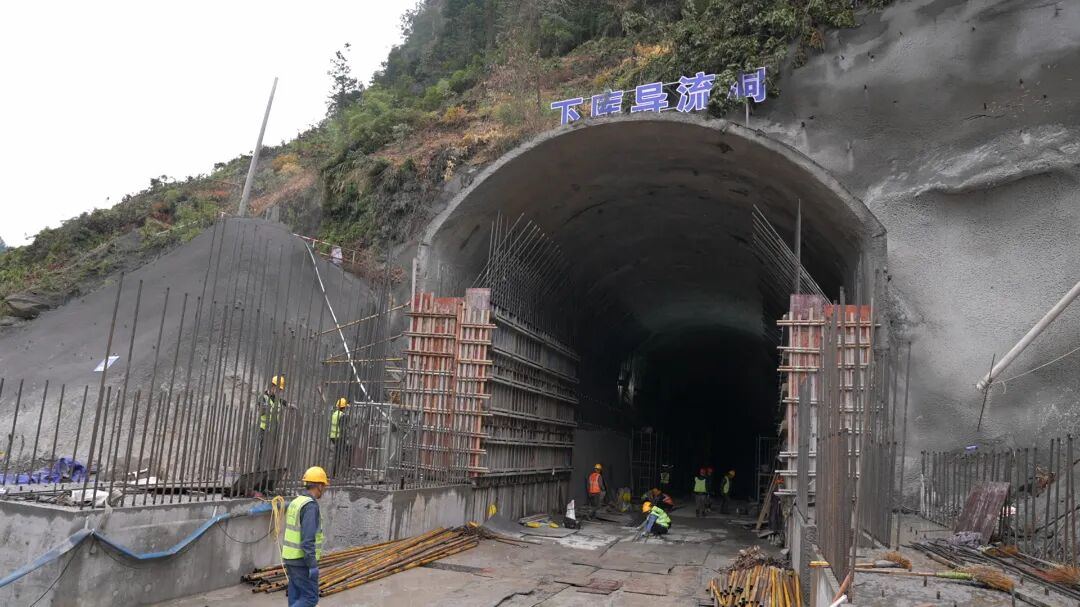

在下库导流洞施工现场,施工人员正有条不紊地开展进出口边墙衬砌作业,钢筋绑扎、模板支护、混凝土浇筑等工序环环相扣、规范推进。这是整个项目全面推进的一个缩影,从引水隧洞到地下厂房,各个施工点位同步铺开,焊花闪烁、机械轰鸣,呈现出全线并进的火热态势。

“目前,筹建期工程和主体工程各环节都按节点计划稳步实施。我们紧盯目标节点,强化现场统筹调度,确保安全、质量、进度齐头并进。”浙江青田抽水蓄能有限公司工程管理部科员吴亮宇说。

截至目前,项目筹建期各项工程中的“两洞六路”已陆续贯通,路面浇筑、衬砌加固等配套施工正紧锣密鼓地展开,为施工现场打通了关键运输通道。与此同时,主副厂房二层开挖已完成80%,主变洞开挖完成60%,地下厂房初见雏形。引水中平洞、上平洞分别开挖完成70%和2.3%,不仅为上斜井施工创造了有利条件,也为后续关键线路的推进奠定了坚实基础。

“我们正围绕关键节点优化施工方案,全力以赴抢时间、赶进度、保质量,力争项目早建成、早投产、早见效。”吴亮宇说,按照既定节点,项目将于2026年5月中旬通过截流安全鉴定,2027年7月底前完成地下厂房建设并转入发电机组安装阶段;2028年6月前完成上、下水库大坝建设,于2029年底实现首台机组投产发电。

作为浙江省“千项万亿”重点工程之一,浙江青田抽水蓄能电站是青田县历史上单体投资规模最大的能源项目,建成后将承担浙江省电力系统的调峰、填谷、调频、调相等任务,对推动可再生能源发展、优化区域能源结构、扩大有效投资、完善基础设施以及助推区域经济社会发展、增进税收收入等方面具有重大意义。



来源:潮新闻 编辑 马丽飞 责编 麻凯程 审核 刘奇
