松阳这个项目刷新“进度条”
发布时间:

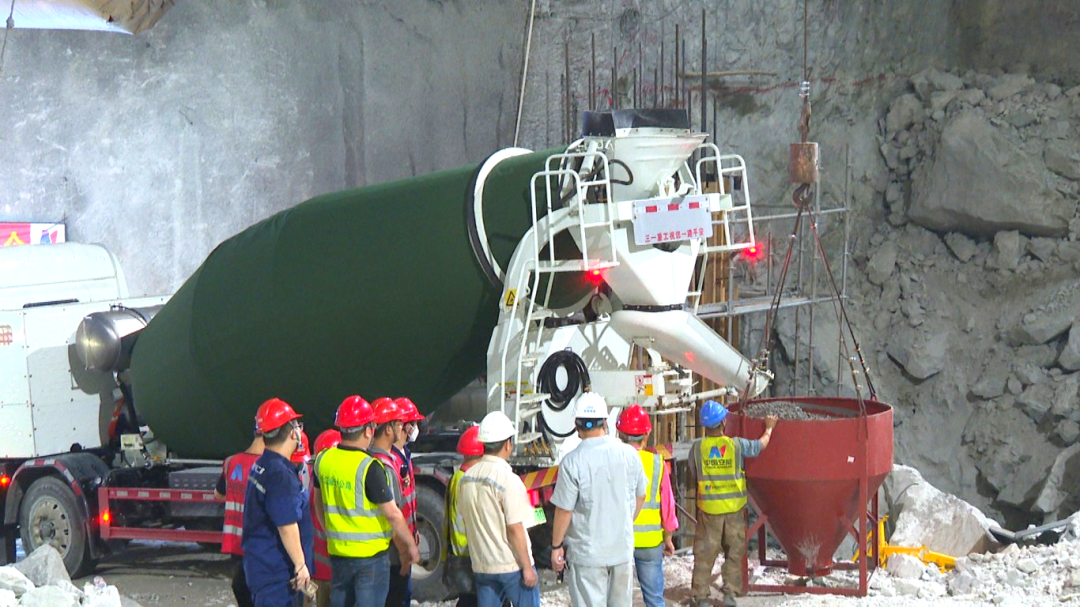

近日,在竹源乡周岭根村松阳抽水蓄能电站项目下水库地下厂房施工现场,工人们正在进行地下洞室开挖和岩壁梁混泥土浇筑等工作。

地下厂房是整个抽水蓄能项目的关键点位,自去年12月开工以来,项目组安排200余名工人“24小时轮班作业”,日夜兼程赶进度。眼下正在开挖的是地下厂房洞室群中最大的一个厂房,计划开挖七层,目前已开挖至第三层,高度26米。“计划在2025年6月完成地下厂房开挖工作。为确保完成目标,国庆期间,我们组织了100多号工人、几十台设备,确保工作连续性。”中国安能二局松阳抽水蓄能项目C2标段项目部经理熊诗涛说。
据了解,松阳抽水蓄能电站为日调节纯抽水蓄能电站,地下厂房内将安装4台35万千瓦可逆式水泵水轮发电机组,总装机量为1400兆瓦,年发电量为14亿千瓦时。项目建成后将承担网内调峰、填谷、储能等任务,预计每年将为松阳创造近2亿元税收。
来源:松阳新闻 编辑 李爱伟 责编 柳永伟
